サプライチェーンから考えるプロジェクトの工期

制約の理論(TOC)の考えを元に、ソフトウェアのプロジェクトの計画を見直します。
基本的なところはゴールドラット氏の理論と一緒で、ソフトウェア特有の「事情」も組み入れます。

と言いますか、この手の確率の計算をシミュレーション(モンテカルロ法)することも多いのですが、条件を簡単にしてモデル化してやれば、計算が可能です。まぁ、モデルの結果を現実にあわせてパラメータを調節する、というやり方なんですけどね。

■二項分布を使って解く

二項分布、正規分布を使って読み解きます。本当は、正規分布の分散を使ったほうが正確に表せるのですが、そもそもが工場の生産現場と違って、ソフトウェアは人が作るところが多いので、物理現象としての正規分布に則らないことが多いのです(学生症候群とか)。なので、あまり正確にやっても意味がないので、現象だけを使うために、単純な二項分布を使います。

■最初の問題

さて、最初の問題は、
 「1日か2日で終わるタスクが10個あるとき、確率50%で終わる日数は、いつだろうか?」
です。
タスクは、1日で終わる確率が50%、2日間掛かってしまう確率が50%としましょう。

さて、この10個のタスクが全て終わった後、50%の確率で終わる日数はいくつでしょうか?

問題の考え方を示すと、

・1つのタスクの最短が1日なので、最短が10日間
・1つのタスクの最長が2日なので、最長が20日間

というわけで、10日から20日の間であることは簡単に分かります。
この間になるわけですが、一体、どの位でしょうか?

Excel で計算したのが次の図です。

▼二項分布で計算

50%ラインが15日間、80%ラインが16日間です。

# 実は、もっと直感的に計算ができて、10~20日の間ということが分かったので、1日と2日の割合が50%ずつだから、15日かなぁ、という概算でもokです。

■次の問題

今度は、もう少し現実にあわせていきましょう。
ひとつのタスクが終了する確率を3つに分けます。

・1日で終わる確率が25%
・2日で終わる確率が50%
・3日で終わる確率が25%

こんな風に、タスクが早く終わるかもしれないし、遅くなるかもしれないし。まぁ、予想通りの場合もあるし、という3パターンの計算です。

このときに、先の問題と同様に50%で終了する期日を求めてみます。

▼三項の確率で計算

Excel を使って計算すると、50%確率の場合は20日間です。
これはすぐに予想が付きますね。タスクが早くなったり遅くなったりするので、前後するとすれば、中央の値が全体の期間に反映されるはずです。なので、ほとんどのタスクが2日間で終わります。
これから概算すると、同じ条件で半分のプロジェクトは、2日間×10タスク=20日間で終わります。

さて、80% の合格ラインを考えると、この図では 22 日間になります。

なので、プロジェクトマネージャは、10% のリスクを上乗せすれば(期間に関しては)80% 安全、と言えます…が、本当でしょうか?

そうなんです、残念ながら、こんな風に10%のリスクでは到底無理、ということを体感的に知っています。
これが、どうしてなのか?を理論/確率を使って説明します。

■学生症候群

先のモデルでは、タスクが早く終わったら次のタスクにすぐに着手する、というルールになっていますが、現実ではそんなことにはなりません。

・次のタスクが始まるまで、暇な時間ができる。
・終わっているタスクを、期日まで延ばそうとする。
・終わっているタスクを、丁寧に仕上げようとする。

ことによって、1日で終わったタスクであっても、結果的に2日間になることがほとんどです。
これを「学生症候群」と言ったりするのですが、製造業の生産の現場では、仕掛品と生産能力の関係であったり、サプライチェーンの考え方であったりします。このあたりは、後日。

なのでモデルを現実にあわせて、1日で終わっても2日間に伸ばしてしまう確率に変えます。

・2日で終わる確率が75%
・3日で終わる確率が25%

のように、1日で終わる確率と2日で終わる確率加えて75%で計算しなおします。

▼学生症候群を含める

こうすると、目標値である20日間の確率がぐっと減り、5%になります。ええ、ほとんど期日通りに終わらせるのは不可能ですね。50% のラインを見ていくと、22 日間、80% のラインを見ていくと、24日間になります。

つまりは、50% のラインでも 10% のリスクを見なければならず、成功させようと思えば、20% の期間の上乗せが必要になってきます。

■学生症候群の確率を変える

先の例では、2日間で終わる確率が75%もありましたが、これを変更します。

・2日で終わる確率が50%
・3日で終わる確率が50%

というモデルを作ります。

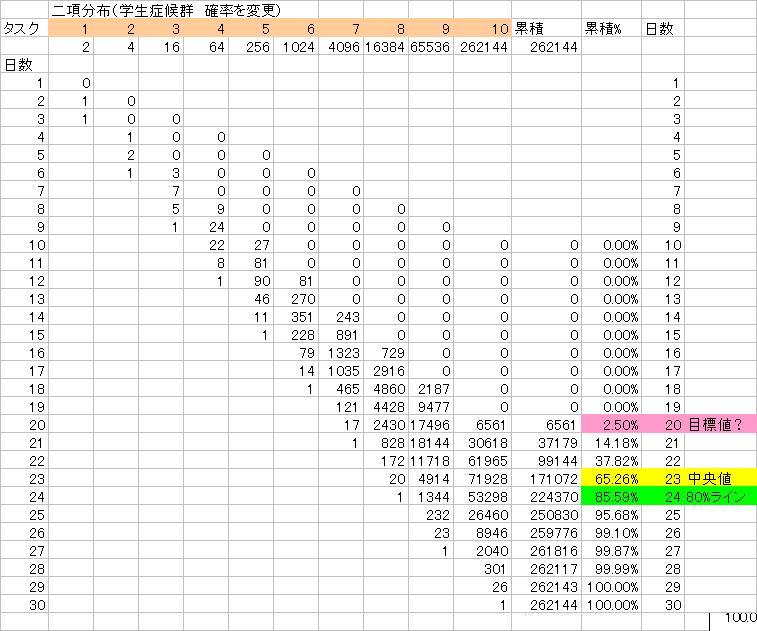

▼学生症候群の確率を変える

これを計算すると、50% のラインが 23日間、80% のラインが 23日間になります。
80% のラインが同じように見えますが、92% から 86% にやや下がっています。

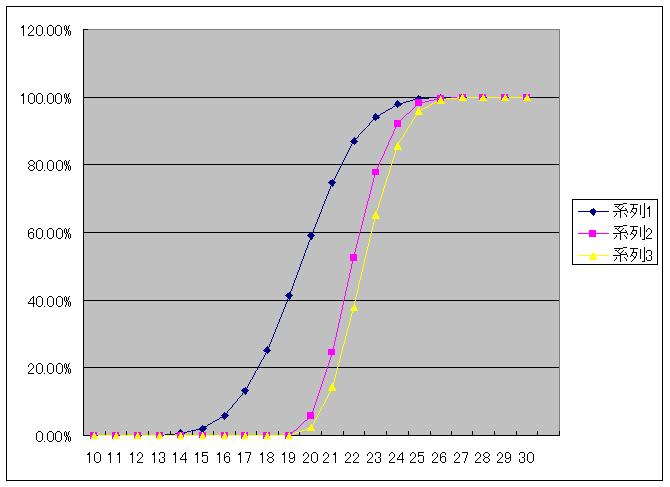

この3つの結果を累積のグラフにしたのが下の図です。

▼累積グラフ

80% のラインが大きく右にずれている(期日が延びている)ことが分かりますね。

こんな感じにして、タスクの消化速度と確率を計算していくと、感覚的にどのくらいプロジェクトが伸びそうかが分かってきます。また、確率として計算すると、細かい進捗管理(特に実績の抽出)をしなくても、プロジェクトが期日に終わりそうかどうかが分かります。

勿論、別途リスク管理(プロジェクトを止めてしまうストッパーなので)は必要ですが。
ちょっと、理論のほうは後日アップするとして、ひとまず、確率を使ったプロジェクトの期間見積などを。
